世界首个特高压混合直流工程直流线路广东段全线贯通

2020-05-06 11:04:54
本报讯 4月23日,昆柳龙直流工程直流线路18标段完成A142—A163放线段施工,昆柳龙直流工程直流线路广东段实现全线贯通。至此,昆柳龙直流工程线路进度累计完成99.1%,进入跨省区全线贯通最后冲刺阶段。

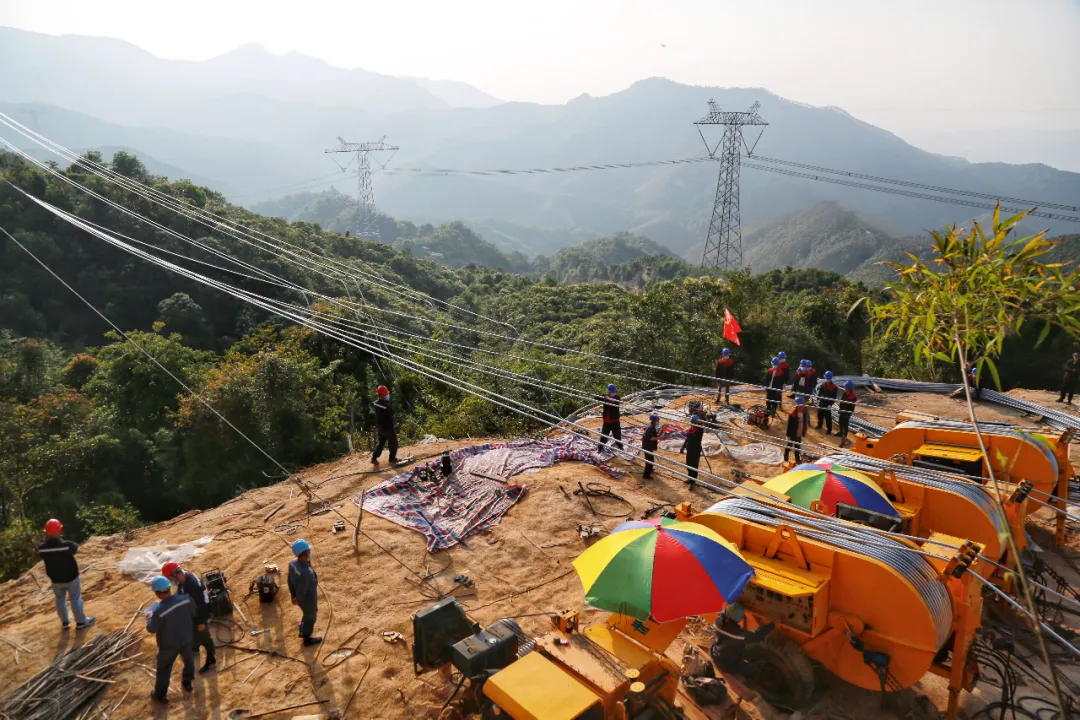

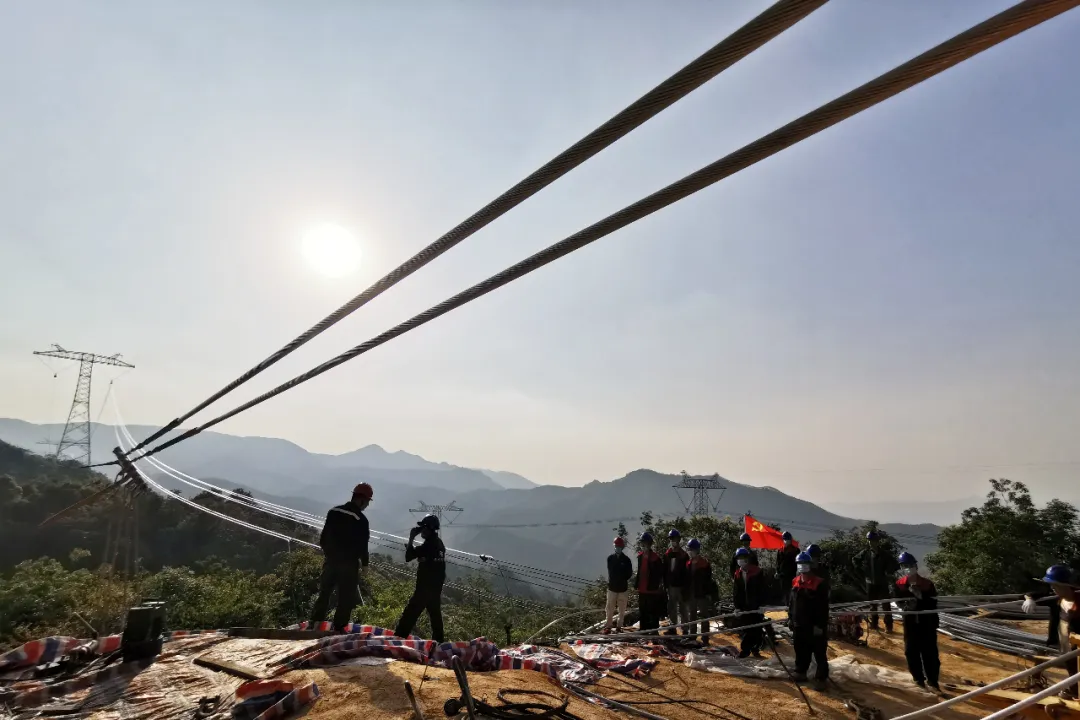

图1—2:昆柳龙直流工程20标段架线施工现场,作业人员顺利完成最后一档的架线施工任务。



昆柳龙直流工程采用±800千伏三端混合直流技术,西起云南昆明昆北换流站,东经贵州到广西柳州柳北换流站,穿越广西,最后至广东惠州龙门换流站,线路全长1452千米。其中昆柳龙直流工程广东境内直流线路长度约281千米,铁塔共575基,共分为18、19、20三个标段建设,其中19标、20标已于4月18日顺利贯通。此外,昆柳龙直流线路工程云南段、贵州段、广西段分别为244千米、286千米和641千米,共20个标段,已分别有2、3、7个标段贯通。目前,该工程累计有15个施工标段已贯通,剩余5个标段正在抓紧建设中。
广东境内的线路工程自2018年11月底首座基塔开工,历时17个月,南方电网公司克服停电跨越数量多、2019年极端多雨、新冠肺炎疫情等困难,有序组织6家参建单位2200余人迎难而上、因时制宜,抢回施工进度,顺利完成线路基础、铁塔、架线等施工,较计划提前23天实现贯通目标。
昆柳龙直流工程今年8月中旬形成送电能力后,将增加800万千瓦的通道送电能力,将云南水电输送至粤港澳大湾区和广西,其中每年可输送云南水电至广东约200亿千瓦时,每年可减少粤港澳大湾区煤炭消耗575万吨、二氧化碳排放1537万吨,有效促进节能减排和大气污染防治,为粤港澳大湾区的碧水蓝天作出积极贡献。

文/南网传媒全媒体记者 窦小兵 通讯员 卢灝 辛镇瀚 黄维 陈志辉

图/南网传媒全媒体记者 李志杰 通讯员 杨惠平 陈海东
